深山発電所大規模改修事業を実施中です!

県営深山発電所では大規模改修事業を実施しています。

 深山発電所は、昭和59(1984)年4月に運転を開始しました。設備が老朽化していることから、令和2(2020)年から大規模改修事業に着手し、令和7(2025)年の運転再開を目指しています。

令和6年5月時点

zenkei

深山発電所 全景



tateya zyousuisou

                                      発電所                                                                         上水槽

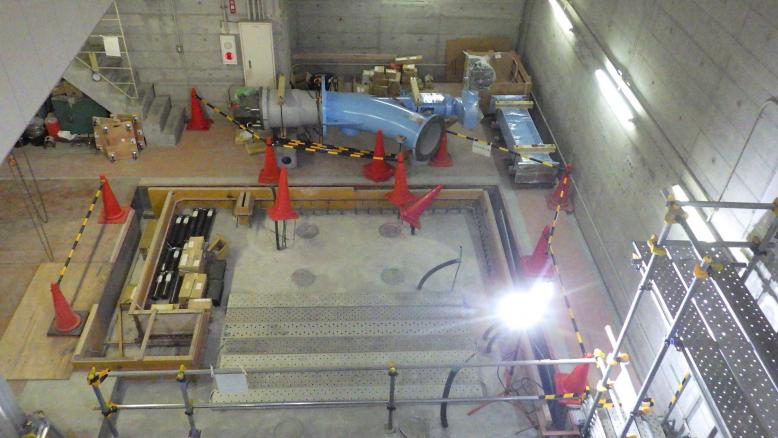

主要機器製作据付等工事

 水車発電機の電気設備に係る機器等の更新工事。

  • 着手前(令和6年4月)

kyubikuru suisya

                                    配電盤                                                                   水車・発電機

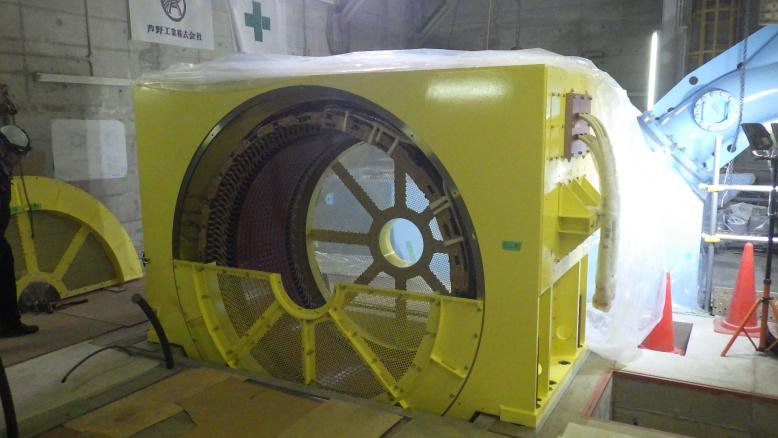

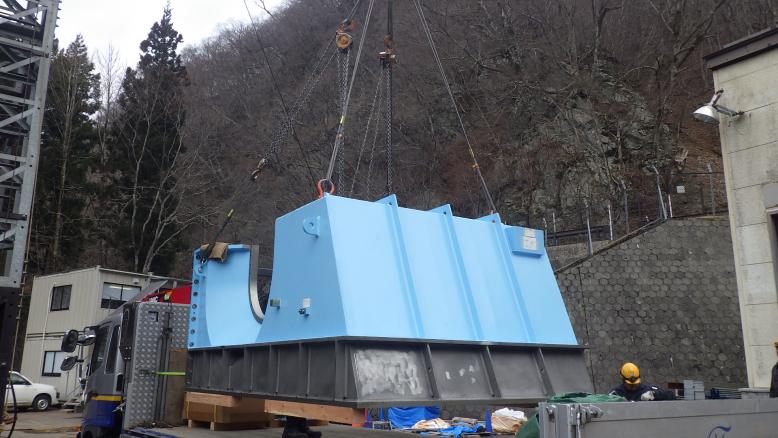

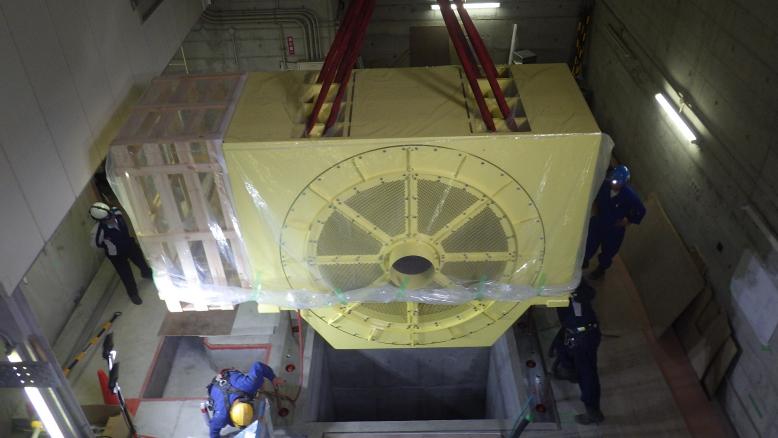

  • 令和6年7月時点

syusyatekkyo1 suisyatekkyogo1

                                    水車撤去中                                                                 水車撤去後

suisyatekkyogo2

水車撤去後

堰堤線設備更新工事

 取水設備におけるケーブル及び配電盤等の更新工事。

  • 着手前(令和6年3月)

tekkan josuisouhaidennbann

                                       鉄管                                                                                  配電盤

  • 令和6年7月時点

keiburuhikinuki josuisouhaidennbanntekkyo

                                     ケーブル撤去                                                                   配電盤撤去



除じん機等更新工事

 上水槽除じん機及び沈砂池排砂ゲート開閉装置等の更新工事。

  • 着手前(令和6年4月)

josuiso jozinki

                                      上水槽                                                                       除じん機

  • 令和6年7月時点

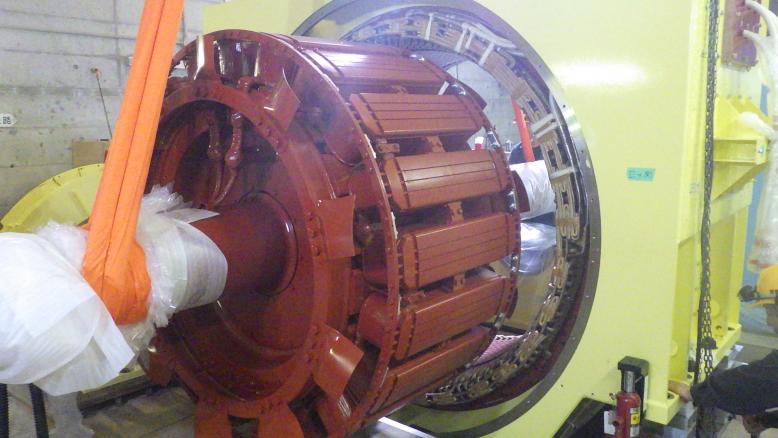

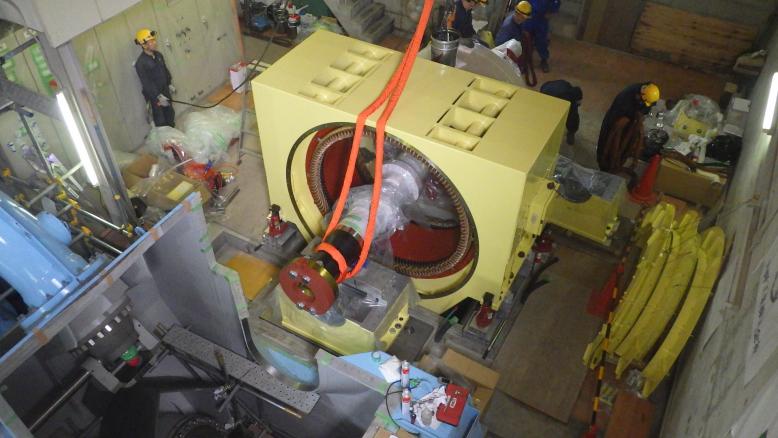

jousuisouasiba hatudenkihannyuu

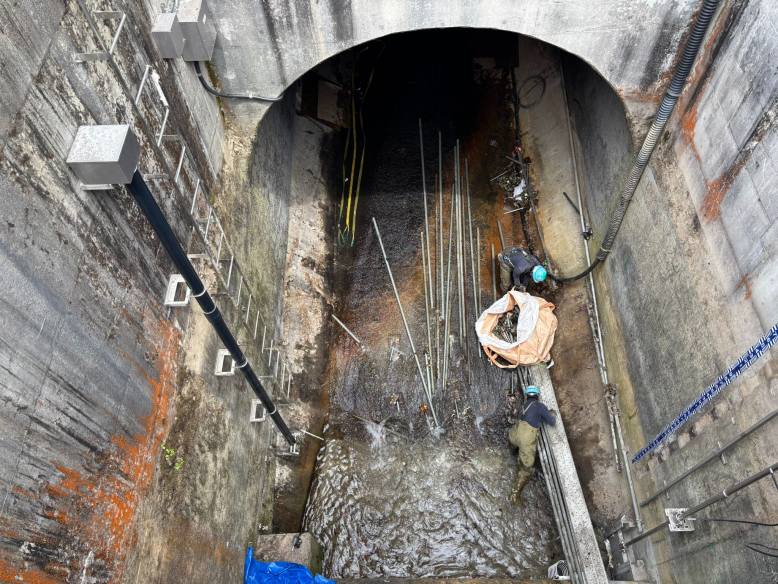

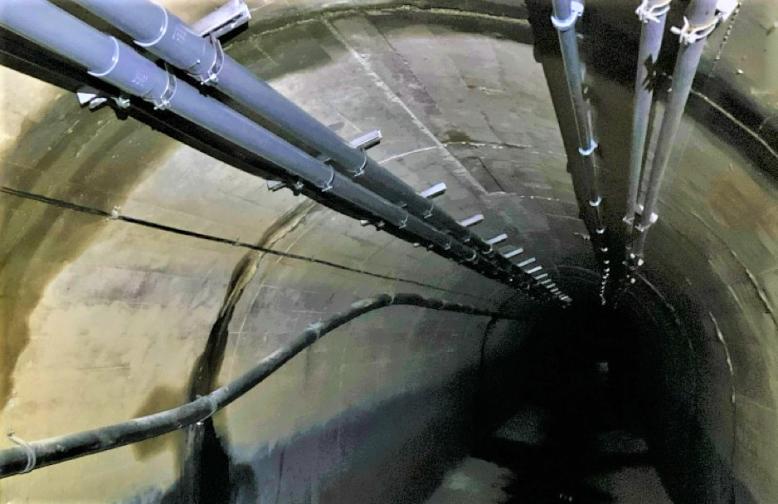

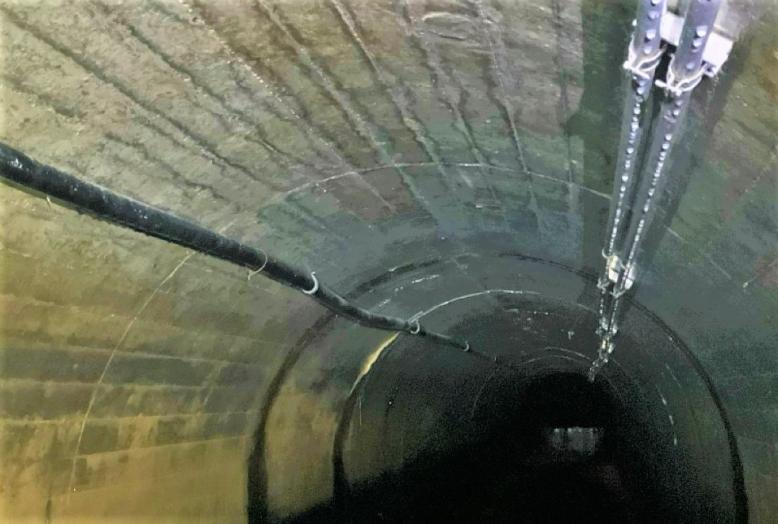

                                足場設置(上水槽内)                                                   発電機搬入
